激光整平机的施工流程和施工步骤

文章来源: http://www.vanse.cc/ 发布时间: 2023-09-19

激光整平机能够减少人力成本,翻倍提高效率,随着激光整平机的发展,现在的激光整平机采用激光对点发射器实时控制标高,找平不需要拉线,激光对点,高精准、低误差。平整度及整体性也越来越好,地面更密实均匀。那么它的主要施工工艺流程又是怎样的呢?我们一起来看一下。



1、土建工程支模(底模):土建工程支模(底模)和正常按图纸设计和施工规范验收标准一样标高控制严格,脚手架支撑牢固,应注意的是“清水砼”楼(地)面与砼浇注同步施工,为便于机械施工,不应有高出楼(地)标高的模板或支固件,预留、预埋标高规定的除外。

2、钢筋御扎:因为面层是利用钢筋砼的保护层一次性成型的楼(地)面,所以钢筋御扎必须保证砼保护层足够,不允许钢筋、箍筋或焊接件不按规定在砼浇注面层上露出,造成机械打在钢筋上,不但破坏了机械而且也破坏了楼(地)面表层。

3、激光扫平仪控制砼浇注:在砼浇注之前将标高设定在柱筋上,并将准确的标高引到激光扫平仪控制系统,砼浇注人员刮平时将标高控制在比设计标高高出5—10mm范围内,为下道激光整平机整平打好基础。

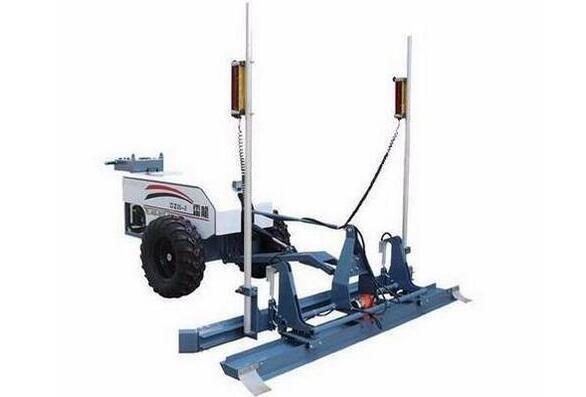

4、混凝土激光整平机整平:在专业技术人员的标高设定准确的情况下,有机械操作人员对通过激光扫平仪控制下的砼表面进行精准整平,整平机会自动以高频率对整平机进行校准控制,以保证整平面的精准度。

5、专业人员找平:本道工序是待砼浇注面泌水完成时,用激光扫平仪复测水洼处,对积水处用砼填平,用3米刮杠对面层360°旋转刮平,达到全面控制平整度并对柱根模板边缘细部顺平,用激光扫平仪反复检测达到要求为止。





6、单盘抹光机抹平提浆:在砼按规范有序浇注的同时,利用砼施工的时间差,早浇注的砼会早些达到初凝,初凝时(人上到砼面上有2-3mm脚印),便利用进口单盘抹光机和镘抹圆盘,进行交叉破浆镘抹,以保证机械运行过程的平整控制。

7、专业人员用3米刮杠全面靠平:在第一道圆盘交叉镘抹之后,再由专业技术人员采用3米刮杠针对压实后的砼面层全面靠平,对凹凸部进行填、削处理,达到全面平整为止,随后根据砼对外界温度,风力等各种因素判断强度上升的快慢,穿插机械数遍抹平。

8、双盘驾驶机械作业:在单盘机破浆交叉抹平,3米刮杠全面靠平之后,可采用双盘驾驶机由专业人员操作对砼面层继续抹平、压实,交叉操作,使镘抹平整度继续提高,待砼表面平整细致时,换掉双盘驾驶机的圆盘,用抹刀进行多边交叉抹平。

9、面层收光:随着圆盘镘抹,机械用刀片抹平,根据强度上升的幅度快慢,到砼理论达到终凝时,采用机械立刀法,配合机械转速,刀片角度,对面层进行最终收光、收光前配合个别砂眼、边角、柱根提前用专业抹刀处理完毕。通过机械多遍镘抹、抹平、收光、最终达到一块平整、光洁、细致、无砂眼、一定角度看上去像一片镜面,实现真正“清水砼“楼(地)面,达到整体一层,经久耐用。
