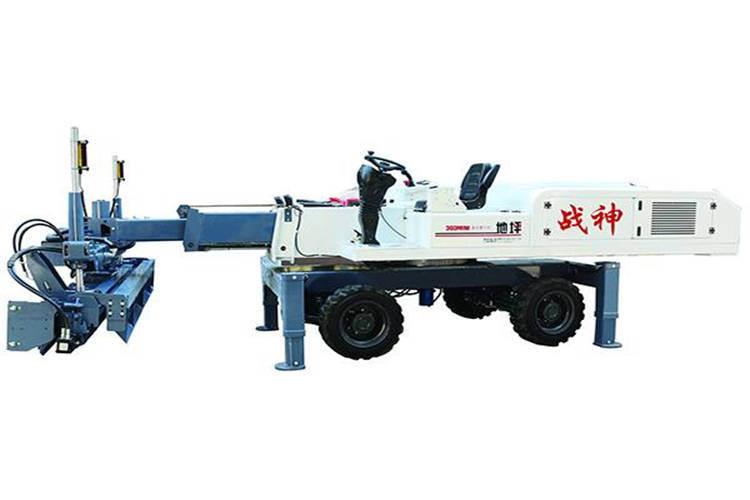

做好激光整平机施工配合,为混凝土地坪工程质量保驾护航

文章来源: http://www.vanse.cc/ 发布时间: 2023-09-20

为保障混凝土地坪的施工质量,现如今越来越多的施工单位都选择采用精密激光整平机来铺注混凝土地坪。但在实际施工作业的过程中,由于部分企业在施工方面的配合工作不到位,又或者不严格按照规定正确操作,故而时有发生混凝土地坪施工质量低下的问题。为避免此类情况的再次发生,我司特对激光整平机施工过程中的一些施工配合方面的事项进行了如下详述,还望相关施工人员定要牢记。





❖墙边放线及抄平:由于墙边激光整平机不能接触,离墙边200mm的范围内需要人工进行整平,所以需要放线,作为人工整平的参照。同时,一次性设置2~3个施工期间不受干扰的水准基点(地面设计标高,即±0.0)给激光整平机使用,要求相互能良好通视。水准点精度±1mm。

❖沿立柱周边设置模板(钢模,位置根据设计要求而定),以便形成分隔缝。模板顶面标高应控制在+Omm及一2mm内,以免影响接缝处的平整度。

❖沿当天拟浇注的范围安装施工缝模板(建议采用钢模),模板应预留300mm间距的孔洞,以便传力杆插入。模板顶面标高应控制在+Omm及-2mm内,以免不同仓的接缝处平整度出现较大偏差。

❖激光发射器架设:拟架设在立柱上。具体位置要根据当天铺注量设在较佳位置。若立柱上无法架设,则应架设在专用的三脚架上。

❖为保障混凝土地坪铺注的质量,每组需要安排10~12名工人配合,将摊铺在地面上的混凝土表面扒平,使堆料比设计标高略高(20~30mm左右)。同时,对靠墙边、露头管线及模板周边的部分,安排2名工人将离墙(模板)边20~30cm左右的混凝土料用人工抹平(用2m刮杠配合铁抹子)。负责抹边的工人须是受过训练的熟练抹灰工。这些工人须服从指挥,听从安排,以便保障施工的质量。

❖由于混凝土厚度达到200mm,而且由于设置钢筋网,为保障混凝土振捣密实,本项目需安排振捣棒配合振捣。同时,为保障钢筋网保护层达到设计要求的厚度(70mm),需预先在即将铺注的范围内安排人工将钢筋网抬起来并垫上支撑块。

❖要求每次铺到地台上的混凝土料宽度不大于5m,长度以模板边界为准。施工方向为从左至右(沿短边方向)、从前往后(沿长边方向)进行。每天铺注量建议1200~1500m2。按每天12小时工作时间计算,这样要求供料速度为30至40m3。

❖其它:为保障地面平整度,激光整平机施工中需特别注意:每次送到地台上的混凝土坍落度须一致;保障混凝土供料速度达到40m。每小时或以上,且每批混凝土的初凝时间须一致;保障模板标高准确,且施工期间不能受到扰动;环境配合。刚施工完毕的混凝土地坪不能暴露于阳光、风吹、雨水等对混凝土养生不利的环境。



特别提醒:想要使激光整平机充分发挥其本有的功能,保障混凝土地面的施工质量和效率,除需要掌握上述几点施工配合注意事项外,还有很多细节方面的问题需引起注意,相关内容敬请期待本站后续的更新分享。
